冬季防水材料施工怎么做
信息來源:sweetsoft.com.cn 發布時間:2019.01.29
冬季防水材料施工還是要看溫度的,對于防水來說,只要施工溫度不低于5℃,并采取一定的保溫設施,施工是沒有問題的。

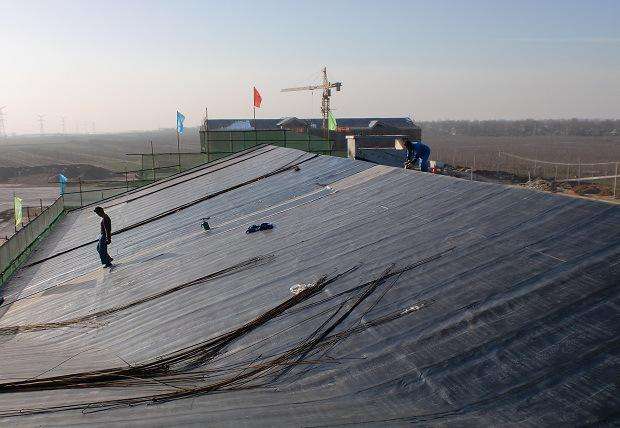

施工環境
1、施工環境氣溫應大于5℃且施工基面溫度大于5℃,如果基面溫度小于5℃、結冰、結霜、下雪時,嚴禁施工。
2、施工建議基底溫度大于10℃,以避免施工后成膜期間溫度過低導致成膜不良,發生防水層龜裂。
3、密切關注天氣變化,環境相對濕度應小于85%,下雨天室外嚴禁施工。
4、寒流來臨之前24小時停止作業,連續48小時內施工現場溫度低于5℃時不宜施工。
5、防水產品應貯存在陰涼、通風和干燥的環境里,防止雨淋和日光直接曝曬,并應杜絕火源,遠離熱源。涂料的保存溫度一般在5~35℃范圍內,因而應注意冬季防凍。
基面處理
1、基面應干凈整潔,無水泥浮漿、油污及其它雜物,清理混凝土基面,使?jié){料能密切接合,有利于防水涂膜的形成。
2、檢查是否有結構上的缺陷,基面的蜂窩、孔洞、裂縫及上下水管周邊等先用堵漏王中王填堵并抹平,尖銳的邊緣及凸起物應鏟除。
注:水不漏產品應適當調整加水量及水溫,水不漏屬于凝結快、強度高的干粉產品,本身受施工環境氣溫、拌和水溫的影響巨大,因此冬季施工時需要尤為注意。
3、施工前用清水徹底濕潤工作面,形成內部飽和,但要保持基面無明水,冬季施工應做一段濕潤一段。
施工方式
1、將配料按產品包裝上標注的液料、粉料比例進行配比。可采用低速電動攪拌器(400-500轉\分)進行攪拌,均勻攪拌3~5分鐘,靜置5分鐘使?jié){料充分熟化后再攪拌2分鐘;
2、使用十字交叉法涂刷,先按照從上到下、從左到右的順序進行局部涂刷。在確保涂層厚度與施工推薦用量的前提下,冬季施工推薦進行多層薄刷,目的為了防止涂料層過厚,水分干燥不均勻導致涂料層開裂。另外,漿料太稀或攪拌不勻,容易起粉或起殼;
閉水試驗
在施工完成后應保持室內溫度不低于5℃,在冷空氣來臨前關好門窗;保持通風,在空氣流通不良或不具備通風條件的情況下。
可采用風扇或鼓風機械協助通風;待涂膜完全干燥后即可進行閉水試驗,冬季防水材料施工閉水試驗需注意以下幾點。冬季推薦施工后七天再做蓄水測試;蓄水高度建議在20-30mm左右;閉水時間不低于24小時。
防水產品都經過嚴格的低溫性能檢測,只要注意保存,品質不會受到影響。下面將從施工環境、基面處理、施工方式、閉水試驗四個方面為大家講解。

1、施工環境氣溫應大于5℃且施工基面溫度大于5℃,如果基面溫度小于5℃、結冰、結霜、下雪時,嚴禁施工。
2、施工建議基底溫度大于10℃,以避免施工后成膜期間溫度過低導致成膜不良,發生防水層龜裂。
3、密切關注天氣變化,環境相對濕度應小于85%,下雨天室外嚴禁施工。
4、寒流來臨之前24小時停止作業,連續48小時內施工現場溫度低于5℃時不宜施工。
5、防水產品應貯存在陰涼、通風和干燥的環境里,防止雨淋和日光直接曝曬,并應杜絕火源,遠離熱源。涂料的保存溫度一般在5~35℃范圍內,因而應注意冬季防凍。
基面處理
1、基面應干凈整潔,無水泥浮漿、油污及其它雜物,清理混凝土基面,使?jié){料能密切接合,有利于防水涂膜的形成。
2、檢查是否有結構上的缺陷,基面的蜂窩、孔洞、裂縫及上下水管周邊等先用堵漏王中王填堵并抹平,尖銳的邊緣及凸起物應鏟除。
注:水不漏產品應適當調整加水量及水溫,水不漏屬于凝結快、強度高的干粉產品,本身受施工環境氣溫、拌和水溫的影響巨大,因此冬季施工時需要尤為注意。
3、施工前用清水徹底濕潤工作面,形成內部飽和,但要保持基面無明水,冬季施工應做一段濕潤一段。
施工方式
1、將配料按產品包裝上標注的液料、粉料比例進行配比。可采用低速電動攪拌器(400-500轉\分)進行攪拌,均勻攪拌3~5分鐘,靜置5分鐘使?jié){料充分熟化后再攪拌2分鐘;
2、使用十字交叉法涂刷,先按照從上到下、從左到右的順序進行局部涂刷。在確保涂層厚度與施工推薦用量的前提下,冬季施工推薦進行多層薄刷,目的為了防止涂料層過厚,水分干燥不均勻導致涂料層開裂。另外,漿料太稀或攪拌不勻,容易起粉或起殼;
閉水試驗
在施工完成后應保持室內溫度不低于5℃,在冷空氣來臨前關好門窗;保持通風,在空氣流通不良或不具備通風條件的情況下。
可采用風扇或鼓風機械協助通風;待涂膜完全干燥后即可進行閉水試驗,冬季防水材料施工閉水試驗需注意以下幾點。冬季推薦施工后七天再做蓄水測試;蓄水高度建議在20-30mm左右;閉水時間不低于24小時。
